近日,随着最后一组接地线安全拆除,昆山市文昌——锦溪110千伏线路工程一次送电成功,正式投入运行。这一关键工程的投运,意味着110千伏锦溪变电站正式由单电源供电升级为双电源供电,标志着昆山南部地区电网的供电可靠性和风险抵御能力迎来新突破。

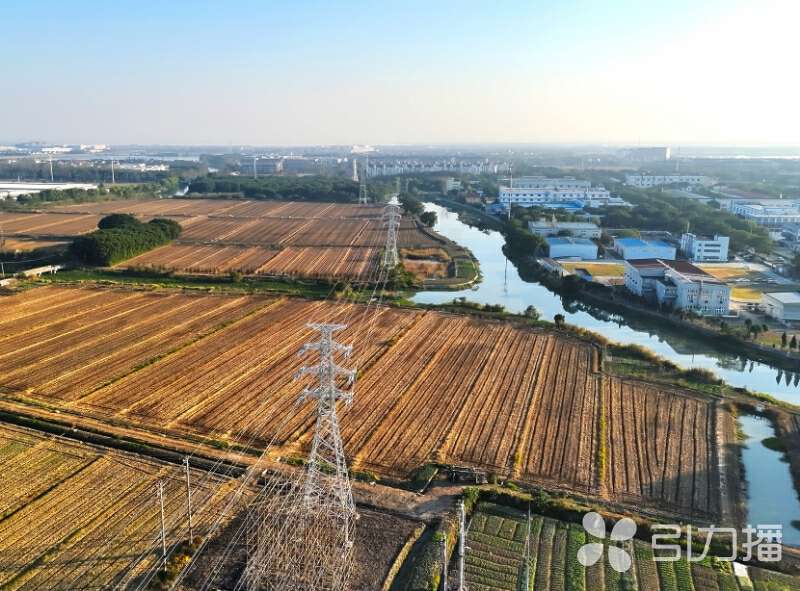

110千伏锦溪变电站由单电源供电升级为双电源供电。国网昆山市供电公司供图

该工程起点为220千伏文昌变电站,向西北方向新建两回电源线路,构建起“文昌—锦溪”“文昌—张浦”各一回的110千伏供电新格局。工程新建线路路径总长4.102公里,全线按双回路高标准建设,共新建杆塔25基,并同步完成5公里老旧线路及20基角钢塔的拆除工作,实现电网设施的迭代更新。

面对工期紧、任务重的挑战,国网昆山市供电公司项目管理团队科学部署、精准施策,创新采用“科学排期、分段进场、同步施工”的攻坚方案,将施工力量划分为多支专业作业队,同步推进新建线路架设、旧线拆除及通道清理等任务,实现工序无缝衔接、效率全面提升。

“在确保安全质量的前提下,我们全力优化施工组织,最大限度压缩工序周期。”国网昆山市供电公司发建部副主任徐天然介绍,建设高峰期,近90名施工人员与10余台机械协同作战,仅用21天完成全部基础施工、8天实现杆塔组立、13天完成导地线展放,以高效执行力保障工程高质量推进。

“改造完成后,110千伏锦溪变电站实现双回路供电,相当于为区域用电装上了‘双引擎’。”徐天然形象地比喻道:“当一条供电线路出现故障或需要计划检修时,备用线路可在毫秒级时间内自动切换,有效避免因电源中断导致的长时间停电,极大提升了供电连续性。”

这也将显著增强昆山南部电网在极端天气、设备检修等突发情况下的供电保障能力,进一步提升昆山电网的整体稳定性和运行灵活性,为区域产业升级与民生改善注入强劲可靠的电力动能。国网昆山市供电公司相关负责人表示,国网昆山市供电公司将持续加强投运后的运维管理,积极引入无人机巡检、数字化监测等智能手段,对线路运行状态进行实时监控与智能分析,全力守护电网安全、稳定、高效运行,以优质电力服务为县域经济高质量发展提供坚实支撑。(苏报融媒记者 占长孙 通讯员 王丹 徐天然/文)
